陽泉西上莊2×66萬千瓦低熱值煤發電項目恢復建設

電力網發布時間:2020-05-18 13:29:11  作者:郭文彬

  近日,陽泉全市、全區重點工程、“晉電送冀”重點電源項目——陽煤集團西上莊2×66萬千瓦低熱值煤發電項目整體恢復建設。

  西上莊2×66萬千瓦低熱值煤發電項目是國家支持鼓勵煤電企業一體化經營的產業項目,該項目計劃投資52.77億元,建成后可實現年銷售收入20億元,利稅3億元,并滿足全市1843萬平方米的取暖需求。

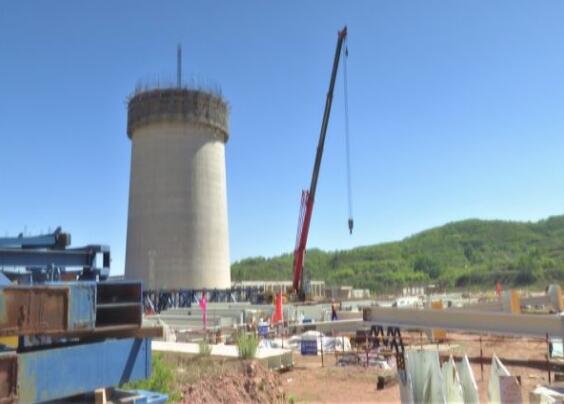

  今年3月底,項目分階段復工以來,建設單位在強化疫情防控工作的基礎上,積極進行各項準備工作,并于5月1日開始2#鍋爐鋼架結構的吊裝,與此同時2#機組循環水管道同步開始安裝。

  下一步,西上莊熱電公司將以“安全、質量、造價、進度”為抓手,落實責任,倒排工期,確保11月底完成兩臺鍋爐鋼架結構吊裝及煙囪外筒、間冷塔等土建工程,為明年年底實現首臺機組發電創造有利條件。
